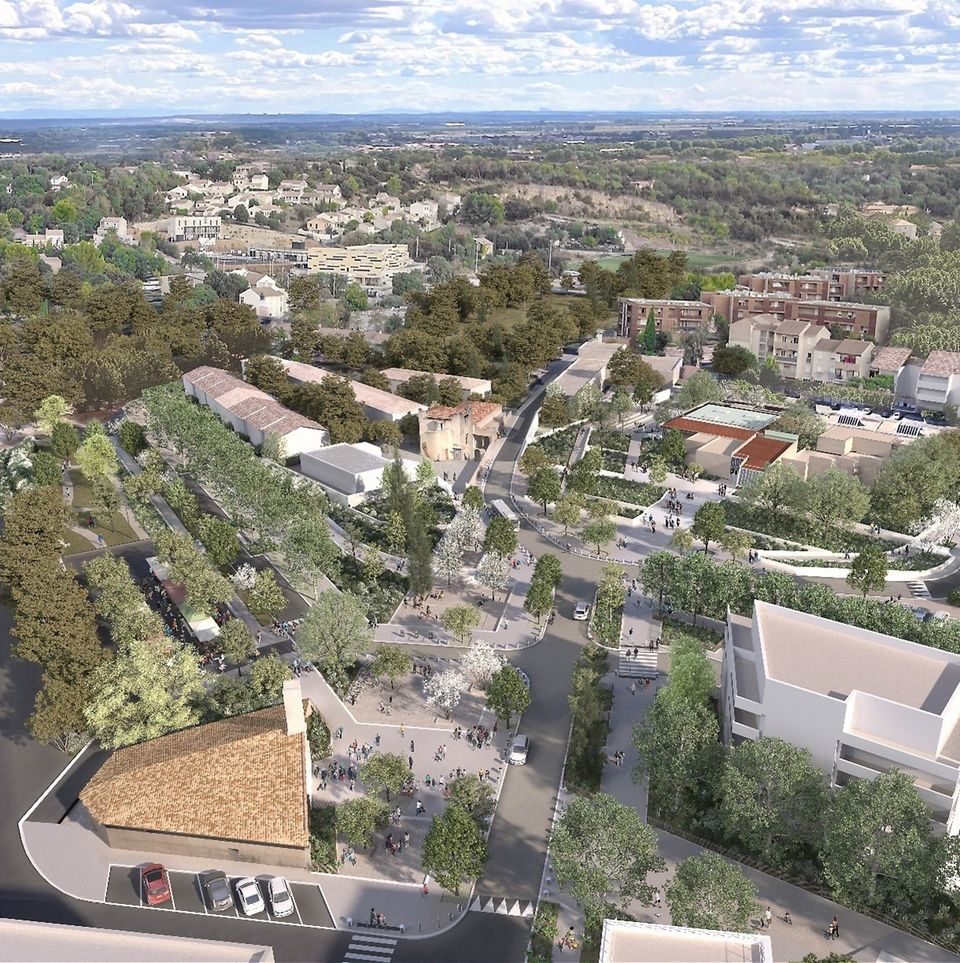

Quartier Mas de Mingue

Engagée depuis 2015, la rénovation urbaine, vise à créer, à flanc de colline, un cœur de quartier bien équipé, ouvert sur le vallon du Vallat de Riquet, avec un habitat renouvelé et facilement accessible, mieux desservi par des voies structurantes tout en valorisant les atouts paysagers naturels du quartier.

    En quelques chiffres

    • 3 000 habitants
    • 250 démolitions LLS
    • 80 millions d'euros investis dans ce projet

    Diversification de l'offre de logements :

    • 538 logements en accession abordable
    • 102 LLS
    • 900m2 de surfaces commerciales / services (nouvelle maison médicale)

    Présentation du quartier

    Engagée depuis 2015, la rénovation urbaine, vise à créer, à flanc de colline, un cœur de quartier bien équipé, ouvert sur le vallon du Vallat de Riquet, avec un habitat renouvelé et facilement accessible, mieux desservi par des voies structurantes tout en valorisant les atouts paysagers naturels du quartier.

    Le projet urbain se déploie autour d’axes forts :

    • La reconquête du cours « naturel » du Vallat de Riquet par la mise en culture biologique.
    • La requalification de l’entrée de quartier depuis la route d’Avignon et le séquencement d’espaces publics jusqu’au cœur de quartier.
    • La création d’une place de « cœur du quartier ».
    • La réorganisation et la requalification du maillage viaire.
    • La requalification d’une offre complémentaire d’espaces verts de proximité (square, jardin…).

    Présentation du projet

    Des travaux de préfiguration entre 2019 et 2021

    • La démolition du collège Vallès et la construction du collège Ada Lovelace hors zone inondable
    • Le pôle éducatif Jean d’Ormesson
    • Le square Montaigne
    • La montée Joaquim Du Bellay

    Démarrage des travaux début 2024

    Première phase

    • Déplacement du marché sur son nouvel emplacement (Agrippa d'Aubigné) à compter du 25 juillet 2024
    • Traversée Rascalon, en même temps que les travaux sur Vallon/Vallès, à partir de septembre 2024


    Deuxième phase : 1er semestre 2025

    • La rue Claverie Sud et le Carrefour route d’Avignon
    • La rue Claverie Nord
    • La desserte de la copropriété Les Grillons

    Troisième phase : 2026

    • Place cœur de quartier
    • Le parking Ronsard
    • La place des Grillons

    Répartition du projet

    • Habitat du Gard :
      • Démolition des deux bâtiments Montaigne et Ronsard ainsi que 10 logements de la barre Claverie et dévoiements de réseaux
      • Reconstructions de logements, d’équipements et commerces
    • Maîtrise d’ouvrage :
      • Ville de Nîmes
      • SPL AGATE
      • Bailleurs sociaux
      • Promoteurs privés
    • Maîtrise d’œuvre :
      • Groupement Dumetier Design (Mandataire)
      • Némis
      • Verdi ingénierie Méditerranée
